堺市堺区で築45年の3階建て社屋ビル改修足場作業

【台風25号に関する注意のお知らせ 10/7更新】
大型で強い台風25号は10月7日未明、日本海で温帯低気圧へと変わりました。温帯低気圧になっても、台風に匹敵するくらいの暴風が吹くおそれがあります。これから温帯低気圧が近付く北日本では引き続き、暴風や高波に警戒してください。
 毎週のようにやってくる台風で屋根に被害が出ている方・被害を受けているかもしれない方もおられると思います。どんなに建物がご心配でも屋根にはのぼらず、街の屋根やさんの無料点検をご利用ください。可能な限りの応急処置もその場でいたします。

現在、台風21号、台風24号の被害により、多くのご相談とお問合せをいただいており、順番に対応しております。皆さまにはご理解を賜りますようお願い申し上げます。

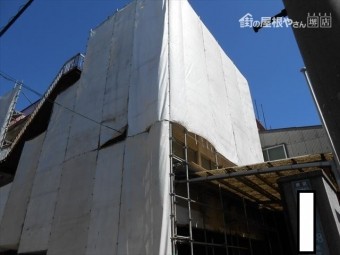

事務所出入階段部足場
築45年でその間ほとんど改修・補強をされていませんでしたので、最大不安部分の外壁改修から施工します。
解体と外壁サイディング貼りの工事兼用での足場組で、さらに社屋ビル奥に併設の工場は平日稼働していますので、搬出入でフォークリフト2台が常時作業し10tトラックの積み下ろしも重なり、条件はかなり悪いです。
作業可能範囲と会社作業スペースとの取合い調整、特に事務所下倉庫は難しかったです。
解体足場シート貼
解体撤去用に防炎白シートを足場に貼りました。
解体時のハツリガラ・火の粉等の飛散落下防止策です。
上部の外部階段はレッカー車で吊上げて、ガス溶断で切断解体撤去します。
シート下の開口は駐輪場と車庫の為、解放状態にして組立ました。
可動中の作業所改修には、従業員さんの安全と仕事上の利便性も重ねあわせての作業で、密な打合せが必要です。

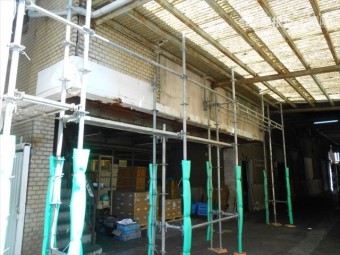

東面足場養生状態
東面屋根上の足場・シート養生状況です。
通路下屋屋根上の足場立柱の下には、木製足場板で脱落等の不安を解消するために固定しています。
足場の控え金具(足場繋ぎ)も取付位置が限定され、重い防炎シート張りなので足場固定は確実に確認して施工しました

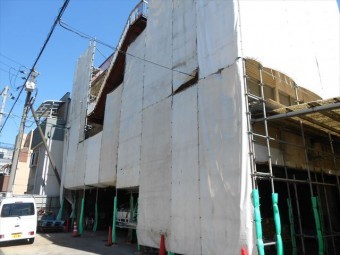

外部階段撤去・外壁下地をこのあと施工して行きます。
台風養生

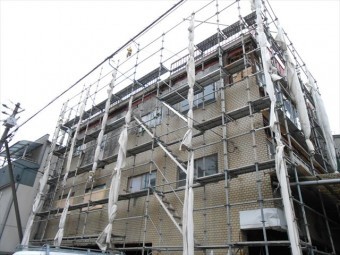

左写真の7日後の足場状況です。
外部階段を撤去し足場組替えを行いました。
東面の外壁は剥離状態が激しく崩落寸前だったので、先行して撤去しました。
この時期に良くある台風が近づいたので、養生シートを束ね台風養生しました。
東面は室内外壁際でシート貼り・ベニヤ板貼りを応急処置としました。
工事のお問い合わせは 0120-04-9346まで
防炎白シート
メッシュ・防炎・防音等の種類が有り 切断する為防炎使用
足場の控え金具
仮設足場と建物を繋ぎ足場倒壊を防ぐ繋ぎ金物
台風養生
強風での足場倒壊防止でシートを束ねます。
