屋根水切り金物樋現況

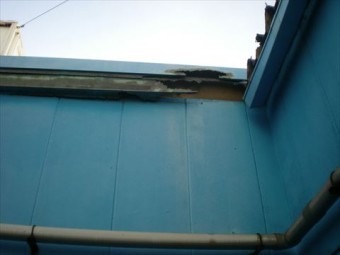

松原市にて3階建て工場の屋根小口軒先包み板金の現状です。

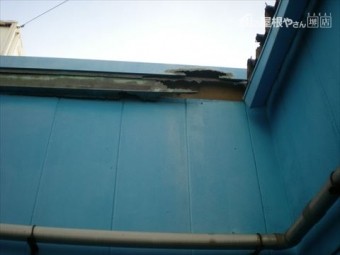

腐食が激しく、脱落している部分が現認出来ます。
このままでは、屋根本体にも建物壁にも影響し内部への雨漏れの原因となります。
現状寸法を確認採寸してガルバ鋼板で加工製作し取替える事になりました。

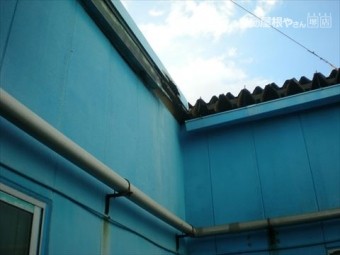

現在の受け金物不良の軒樋

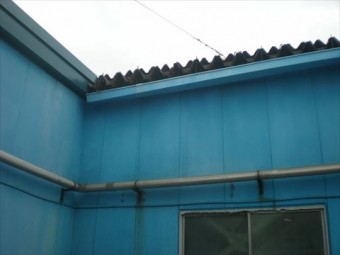

改修取付後の様子です。
既存の軒先包み板金を撤去して、一部表層板金と共に錆発生の、下地補修と補強を施し取付しました。
これで室内への漏水や屋根のメクレ・腐食の心配が無くなりました。
DSCN7796_R-columns2-overlay
ルーフデッキ屋根の軒樋金物の経年劣化により、樋がずり落ち逆勾配になり雨水を吸収しきれず、オーバーブローして溢れている状態でした。
樋自体の割れは現認されなかったので、吊金具を点検補強して改修します。

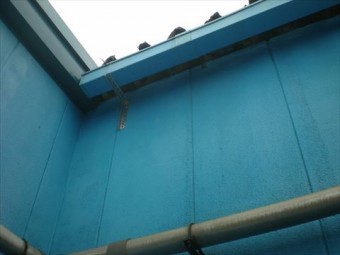

DSCN8236_R-1-columns2-overlay

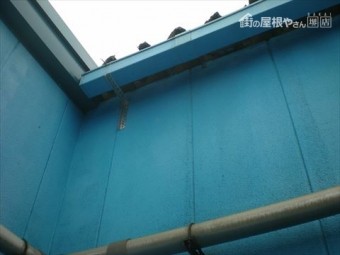

ルーフデッキ屋根よりの吊金具を再固定し、軒樋勾配を是正しました。
吊金具補修では現状是正のみなので、軒樋下にLアングルで再度受け直し、樋受け金物の強度を増して、集水桝と竪樋で屋根雨水のオーバーブロー防止を施しました。
脱気等取付
屋上をシート防水で改修しますので、脱気筒を取り付けます。
脱気筒はシートで躯体(この場合屋上スラブ床)を密閉しますが、シートと躯体の間に空気層が生じる場合があり、表層シートが膨らんで今後の漏水に繋がりかねませんので、懸念回避の為に脱気筒を設け内部の空気層解消を行います。

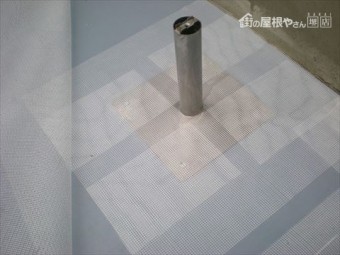

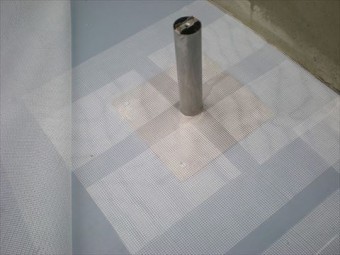

脱気筒下地と取付
脱気筒設置部の詳細状況です。
設置して下地メッシュ重ね貼りを行います。
内部に滞留した空気を脱気筒で逃がすので、重要な部分で新調にかつ確実に設置します。

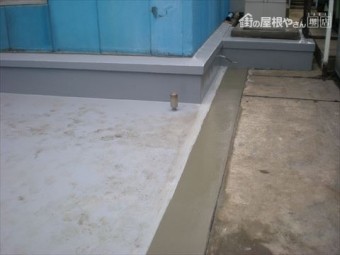

屋上床面のシート防水を施工して、工事は完了です。

この工事と同じ工事を行っている現場ブログ

ドレン口処理

大阪市港区にて3階建て住居の屋上・ベランダ部分の防水が経年劣化しだしたので、仮設足場組から屋上他の残置材の撤去処分をして下地処理(ケレン・目地撤去・清掃)を施し防水仕上げに取り掛かりました。屋上・ベランダのドレン口の下地処理を行いました。(...........

カーポート屋根 破損

堺市西区にてカーポート屋根が破損したとの連絡を受け現地調査へ行って参りましたカーポート屋根に穴が空いていると雨が降った時に車が雨にさらされてしまいますよね以前破損した際にお客様自身で応急処置をなされていたとのことですが、
